由于新冠肺炎疫情影響,致使北京分公司山西亞鑫項目部復工推遲,嚴重影響了業主的投產計劃。項目部主動與業主溝通,多措并舉、爭分奪秒搶抓工期,為業主排憂解難,爭取做到“開工晚、早投產”,努力為業主創造更大價值。針對業主最關注的筒倉滑模施工問題,亞鑫項目部在四個滑模隊伍中開展了“兩優一快”即質量優、觀感優、進度快的勞動競賽,以此鼓舞作業人員士氣,在各個勞務隊之間形成一種比學趕超的施工氛圍,為實現預期的工程建設目標注入了一針強有力的“催化劑”。
山西亞鑫項目部備煤筒倉標段共計18個筒倉,由四個勞務隊進行施工,其中1#、2#、3#、11#、12#、13#由張立鎖勞務隊施工;4#、5#、13#、14#由李二忠勞務隊施工;6#、7#、15#、16#由楊環勞務隊施工;8#、9#、17#、18#由宮廣寧勞務隊施工。從4月7日開始正式啟動勞動競賽,競賽分為兩個階段,第一階段以庫底板為節點,第二階段以筒倉滑模到頂(49.96米處)為節點,項目部制定了科學的競賽規則,建立了的激勵機制、獎罰措施,與各個作業隊簽訂了“軍令狀”,對能夠在“軍令狀”約定時間節點完工的進行獎勵,對未能完工的進行處罰。項目部成立了以生產經理為組長,主管工程師、安全經理、工長、安全員、材料員為成員的競賽評委小組,對四個隊伍在工期、質量、觀感、文明施工等方面進行綜合打分,對質量優、觀感優、進度快的作業隊進行額外獎勵,并推薦列為河北四建黃金隊伍名錄。同時為了競賽能夠達到預期效果,項目部每名黨員包聯一個作業隊,充分發揮黨員的模范帶頭作用,實現以黨建促生產。
4月7日競賽正式拉開帷幕,各作業隊熱情高漲、斗志昂揚,結合競賽的任務目標,對照施工節點,將任務目標層層分解。庫底板施工過程中作業隊伍加班加點,鋼筋綁扎規范、預留預埋位置精準,展現出大干快上的良好勢頭。四名黨員也不甘示弱,對自己包聯的作業隊全身心投入,比貢獻、比敬業、比成效,密切關注作業隊施工動態,幫助他們解決技術難題,積極協調設備材料、制定工期計劃、優化施工方案,每天工作12小時以上。通過項目部全體管理人員和作業隊伍的共同努力,于4月21日,18個庫底板混凝土全部澆筑完成,第一個競賽節點比甲方計劃提前了四天,其中張立鎖隊技術人員配備齊全,嚴格執行施工技術方案,施工質量優良、觀感良好,憑借豐富的施工經驗和過硬的業務能力最后贏得第一階段的勝利。

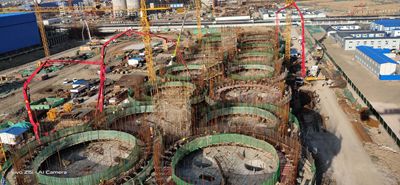

4月22日,庫底板以上筒倉滑模施工開始,較甲方要求的25日提前三天進行,一期8個筒倉同時起滑。在第一階段競賽的刺激下,四個隊伍干勁更足。按照設計要求扣減筒倉內外側保護層厚度進行鋼筋的綁扎和搭接;混凝土配合比滿足設計強度要求和滑升模板施工工藝的要求;嚴格控制滑升速度,全天24小時不間斷施工,現場作業面施工進度持續快速推進,目前正在以每天4米的速度平穩有序的進行滑模施工。競賽評委小組在施工過程中嚴格把關,認真打分,并針對檢查中發現的問題及時與作業人員溝通整改,使工程在時間、空間上形成緊密結合。
業主對亞鑫項目競賽舉措高度贊揚,對項目部千方百計搶抓工期表示感謝,對提前完成節點目標獎勵10萬元以資鼓勵。甲方、監理多次到施工現場觀摩,稱贊河北四建是一支責任意識強、敢打必勝的“鐵軍”。項目部強化使命擔當,科學精準施策,合理有效組織施工生產,為業主早日投產贏得了寶貴的時間,產品質量優良、觀感良好,不愧為“筒倉施工專業戶”,樹立了河北四建的品牌。(北京分公司)
