九分公司河北省委黨校項目鋼梁吊裝順利完成

發布時間:2024年10月28日

  “起吊、對準、緩慢下放!”
  10月12日,隨著信號工的指令,最后一節鋼梁精準對位并完成栓接定位,由九分公司承建的中共河北省委黨校校園功能完善提升項目—圖書信息中心建設項目鋼梁吊裝安裝工作圓滿完成,標志著工程建設正式進入屋面施工階段。
  精心組織打好基礎
  三層中庭下沉式鋼梁吊裝是項目建設中的重點和難點。為順利完成長度23.4米、重達9.05噸的9根鋼梁吊裝,項目部提前謀劃,精心組織。圖書信息中心是中庭鏤空、外圍四層的“回”字形結構,鋼梁是連接中庭三層主構件;吊裝鋼梁時吊車需要跨過外圍四層屋面及塔吊并下沉至三層,吊車幅度40米、出桿臂長85.7米。項目負責人史驚濤幾次帶頭梳理施工方案,多次對吊車噸位、吊車站位、鋼梁擺放位置、吊裝順序、與塔吊配合等細節進行討論研究,最終確定了采用300噸吊車分兩次自北側向南側依次吊裝。吊裝前,項目部組織人員確定吊裝位置,在現場測量數據并結合CAD平面圖分析鋼梁擺放角度、吊點位置和吊車站位,提前考慮單件重量、長度,精準謀劃,避免了鋼梁的二次倒運,減少了吊車使用時間。
  科學控制保障安全

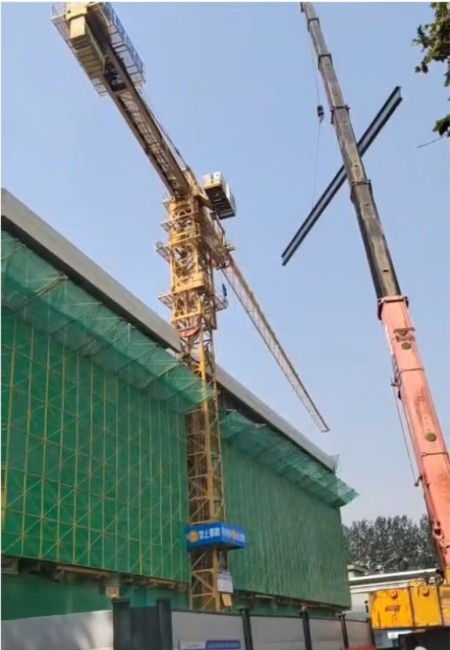

  “大臂往右,慢一點……”塔吊下,信號工通過對講機指揮塔吊緩慢旋轉避讓。隨后,負重吊車精準、平穩地將鋼梁吊裝到施工區。
  “項目部施工場地狹小且施工區域東側吊裝區域內高度42.5米的塔吊正在使用中,需要進行全方位緩慢跟車避讓配合;吊裝時鋼梁四周主體結構施工已經完成,起重設備司機無法觀察到吊裝情況,需要靠信號工指揮操作。”史驚濤向筆者介紹道。
  為確保吊裝過程中作業人員的安全,吊裝前,史驚濤對吊裝施工方案的重點、難點進行詳細交底,圍繞吊裝作業安全注意事項、技術要點做好安全技術交底,明確分工及各自崗位職責,確保機械、人員、安全防護措施有效到位,為吊裝做足準備。同時,項目部對現場起重場地的地基進行加固強化,吊車進行試吊,做到心中有數。吊裝過程中,指揮人員和操作人員嚴格按照吊裝方案逐步、逐項執行操作,默契配合,業主、監理和項目部相關人員全程旁站監督,根據實際情況進行現場指導,確保吊裝安全、精準。經過全體人員的共同努力,項目部順利完成三層中庭下沉式鋼梁吊裝工作。(九分公司)
